2020年3月9日,世紀陽江售樓部裝修工程吊頂板材安裝。
2020年3月9日,世紀陽江項目一期3#樓14層頂板板鋼筋及水電預埋安裝。
2020年月9日,世紀陽江項目二期陰雨天氣組織進行結構實測實量數據上墻。
2020年3月10日,世紀陽江項目二期6#樓北側地庫筏板鋼筋施工。
2020年3月10日,世紀陽江項目一期3#14層頂梁板鋼筋隱蔽驗收。
2020年3月10日,世紀陽江項目二期11#樓4層頂板梁、板鋼筋施工。
2020年3月10日,世紀陽江項目二期5#樓西側地庫頂板內撐搭設施工。
2020年3月10日,世紀陽江二期6#樓北側地庫筏板及10#樓三層墻柱頂梁板砼夜間加班澆筑。
2020年3月11日,世紀陽江項目一期3#商業基礎施工。
2020年3月11日,世紀陽江項目3#樓15層層墻柱鋼筋隱蔽驗收。
2020年3月12日,世紀陽江項目二期6#樓北側地庫墻柱鋼筋施工。
2020年3月12日,世紀陽江項目5#樓南側地庫頂板梁板鋼筋施工。
2020年的3月12日,世紀陽江一期4#樓14層頂板梁板鋼筋施工。
2020年3月12日,世紀陽江一期2#樓12層頂梁板鋼筋隱蔽驗收。
2020年3月13日,世紀陽江項目一期3#樓15層頂板模板內撐搭設施工。
2020年3月13日,世紀陽江項目4#樓14層頂梁板鋼筋隱蔽驗收。
2020年3月13日,世紀陽江項目一期2#樓13層墻柱鋼筋隱蔽驗收,
2020年3月14日,世紀陽江項目二期9#-12#樓間人防地庫頂板梁板鋼筋施工。
2020年3月14日,城建集團檢查組對城建?世紀陽江項目進行3月份綜合大檢查。
2020年3月15日,世紀陽江二期9#-12#樓人防地庫頂板梁板鋼筋施工。
2020年月15日,世紀陽江項目一期3#樓15層頂板鋼筋及水電預埋隱蔽驗收。
2020年3月15日,世紀陽江項目二期6#樓2層頂板鋼筋及水電預埋隱蔽驗收。

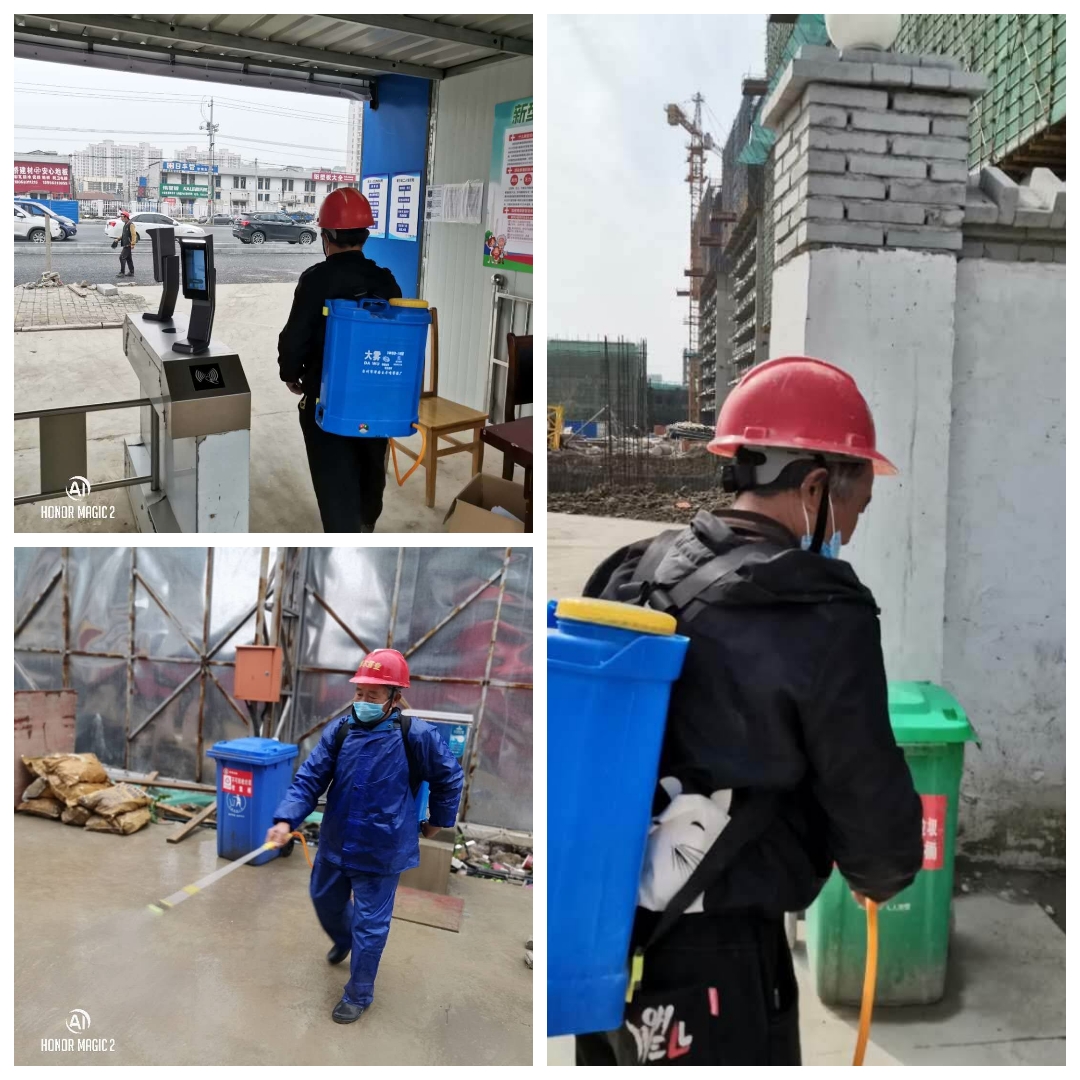

城建?世紀陽江項目每日嚴格執行“七個一律”疫情防控措施,
世紀陽江一期:
1#樓13層頂板模板內架搭設施工、2#樓13層頂板模板內架搭設施工、3#樓15層頂板模板搭設施工、4#樓15層剪力墻、柱鋼筋封模。
世紀陽江二期:
5#樓五層頂板鋼筋綁扎、5#樓西側地庫筏板鋼筋綁扎、6#樓南側地庫筏板鋼筋綁扎、6號樓三層剪力墻、柱鋼筋施工、7#樓六層頂板鋼筋施工、8#樓五層頂板支模、9#樓四層槽鋼安裝、10#樓四層外架搭設、10#樓南側地庫筏板鋼筋綁扎、11#樓五層支模、12#樓二層墻柱支模、13#樓2層剪力墻、柱鋼筋施工、14#樓一層頂板支模、14#樓南側地庫下柱墩鋼筋綁扎、9#~12#樓間地庫頂板鋼筋綁扎、15#樓一層頂板鋼筋綁扎
世紀陽江售樓部裝修工程:
一層、二層地面瓷磚鋪貼施工、1-2層吊頂已基本完成目前吊頂板材油漆施工、1-2層衛生間瓷磚鋪貼已完成。
